Gemeinde Münsingen
Gemeinde Münsingen

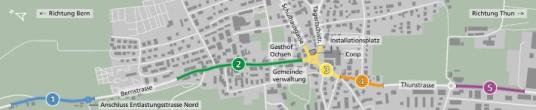

Verkehrslösung Münsingen

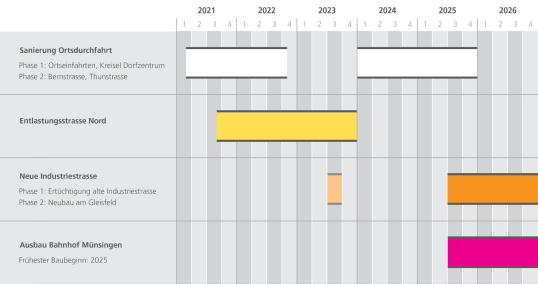

Das Ortszentrum und das Bahnhofsquartier leiden unter dem starken Verkehrsaufkommen. Nun rückt die Lösung der Münsinger Verkehrsprobleme endlich näher. Es braucht dazu Strassenausbauten in Form des Dreierpakets Sanierung Ortsdurchfahrt, Entlastungsstrasse Nord ESN, durchgehende Industriestrasse und den Ausbau des Bahnhofs Münsingen. Von 2021 bis 2026 werden diese Projekte zeitlich und inhaltlich koordiniert in Angriff genommen.

Projektbeschrieb

Projektentwicklung

Sanierung Ortsdurchfahrt

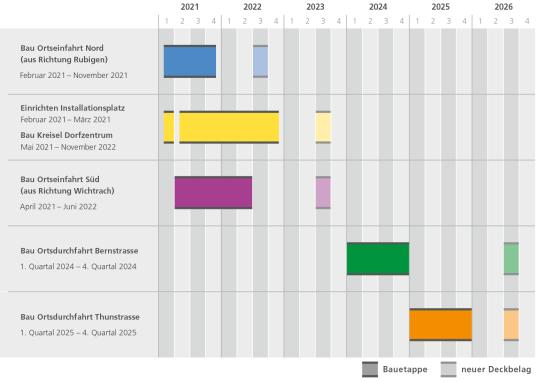

Von 2021 bis 2026 saniert der Kanton Bern die Ortsdurchfahrt von Münsingen. Das Projekt umfasst Verbesserungen für den privaten und öffentlichen Verkehr, für Fussgänger und Velofahrerinnen. Zudem wird der Strassenraum attraktiver gestaltet. Die Arbeiten werden inhaltlich und zeitlich mit Strassenbauprojekten der Gemeinde koordiniert.

Häufig gestellte Fragen

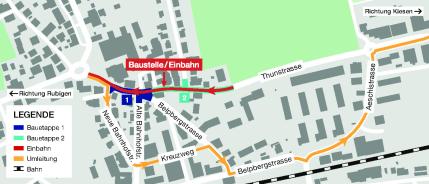

Industriestrasse

Damit die Entlastungsstrasse Nord (ESN) auch von der Belpbergstrasse her direkt erreichbar ist, braucht es die neue, durchgehend befahrbare und an die Bahngleise verlagerte Industriestrasse und den neuen Bahnhofvorplatz West, der zusammen mit dem Seniorenzentrum Senevita realisiert wird.

Bahnhof Münsingen

Die SBB will den Bahnhof Münsingen ausbauen. Sie plant ein viertes Gleis, welches als Abstellgleis dienen wird. Im Hinblick auf die längeren Züge soll das Perron 1 in Richtung Süden verlängert werden, der Bahnzugang wird hindernisfrei ausgestaltet, die bestehenden Unterführungen werden wenn möglich verbreitert und eine neue Personenunterführung im Süden erstellt. Zudem prüft die SBB den Ausbau des Bahnhofgebäudes und den Bau eines neuen Betriebsgebäudes. Der Bahnhofausbau bietet Münsingen die grosse Chance, ein neues direkt ab dem Bahnhofvorplatz West zugängliches Perron West und weitere Verbesserungen für den Langsamverkehr zu realisieren.

Neuigkeiten

Kontakt

Sie haben Fragen zum Projekt?
Bitte richten Sie Ihre Fragen und Anregungen per E-Mail an die Abteilung Bau.

Sie haben Fragen zur Sanierung Ortsdurchfahrt?
Bitte richten Sie Ihre Fragen und Anregungen an das Tiefbauamt Kanton Bern:
Tiefbauamt des Kantons Bern, Oberingenieurkreis II, Schermenweg 11, 3001 Bern
Auskunft 031 636 50 50, info.tbaoik2@be.ch
